22/9/2015 - Sorocaba - SP

Parte da cobertura da Arena Multiúso já está no local




da assessoria de imprensa da prefeitura de Sorocaba

Empresa antecipou prazo e as duas primeiras carretas concluíram o traslado na madrugada de domingo. O restante da estrutura será transportado a partir da meia-noite desta segunda-feira

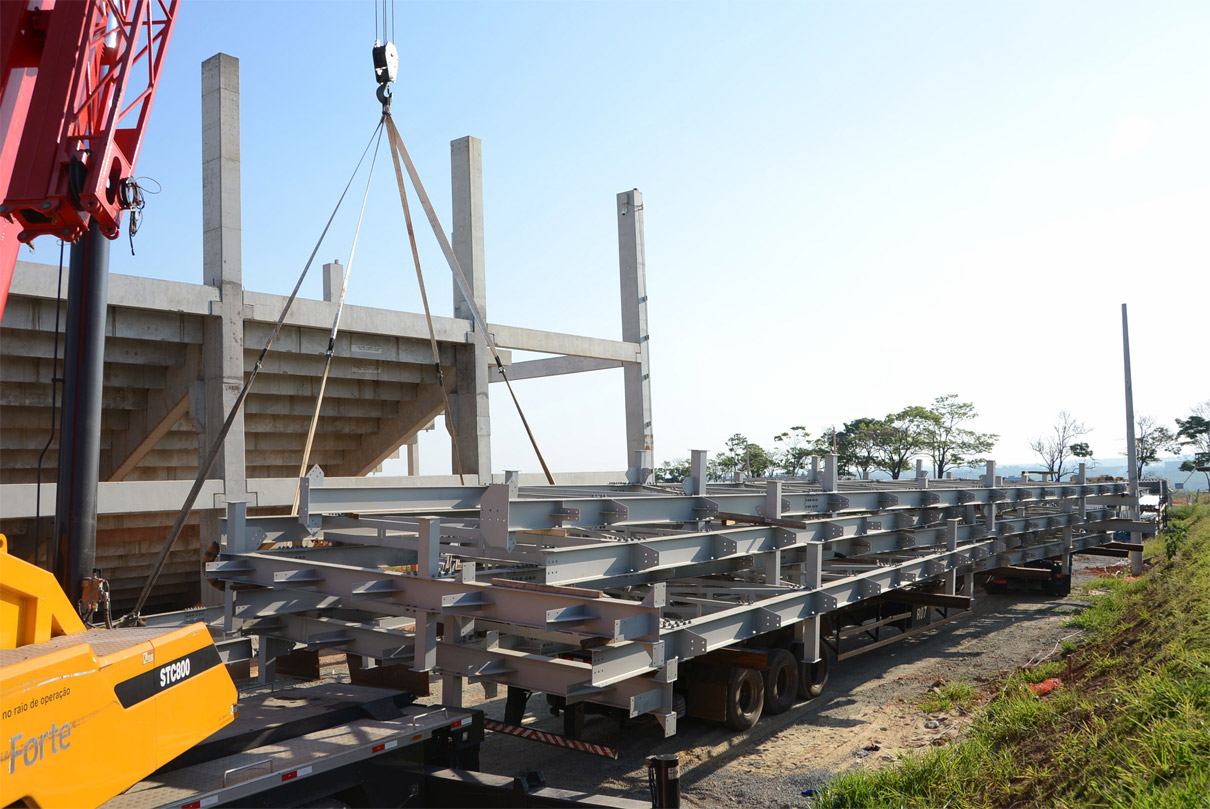

As primeiras carretas transportando as estruturas metálicas que serão utilizadas na cobertura da Arena Multiúso chegaram ao local de destino na madrugada deste domingo (20). A viagem, que demorou aproximadamente 40 minutos, aconteceu sem incidente. Duas das carretas carregaram as estruturas maiores (seis cada veículo), com peso de cerca de cinco toneladas cada peça.

Os caminhões pesados percorreram trechos das rodovias Senador José Ermírio de Moraes (Castelinho), Dr. Celso Charuri e, por último, da Raposo Tavares, onde está localizada a Arena Multiúso. Além das carretas com peças maiores, outros caminhões transportam as peças de menor tamanho e peso, mas que não necessitam de apoio especial para o traslado. A saída das primeiras carretas estava prevista para terça-feira de madrugada, mas foi antecipada pela empresa responsável, a Forte Metal, devido à facilidade das vias, que estavam livre e no final de semana.

Na tarde desta segunda-feira (21), operários trabalhavam no descarregamento das estruturas dos caminhões para um local reservado no solo. Outras duas carretas, transportando as últimas peças de cinco toneladas devem deixar a fábrica com destino a Arena Multiúso logo após a meia-noite desta segunda-feira (21). A exemplo do que ocorreu na madrugada deste domingo, haverá um esquema especial, envolvendo batedores e a Polícia Rodoviária, para garantir a segurança da operação e também de usuários das vias envolvidas.

Após o transporte de todas as peças, começam as montagens das estruturas em solo, para depois serem içadas na cobertura, utilizando um guindaste com capacidade para 240 toneladas. A estrutura total da cobertura da Arena Multiúso terá 240 toneladas, incluindo os fechamentos laterais e superior, também em metal. São nove bases de sustentação em aço, pesando 15 toneladas cada, compostas por duas peças de 28 metros e outra de 12 metros de extensão. O material está pré-montado e, desde a semana passada, carregado nas carretas, no pátio da unidade 2 da Forte Metal, localizada no bairro Iporanga.

Montagem

A previsão é que a montagem da cobertura dure aproximadamente 45 dias. A estrutura será diferente da primeira e permitirá melhor aproveitamento da luz e ventilação natural. Terá ainda tratamento termoacústico. Os pilares de sustentação da cobertura estão prontos. Eles foram reconstruídos, de forma reforçada, após os danos causados a partir da queda da cobertura da Arena Multiúso, em fevereiro do ano passado.

Paralelamente à montagem da cobertura, as frentes de trabalho da empresa Progedior, contratada para construção da Arena Multiúso, darão sequência às obras complementares, como construção de contrapiso e intervenções elétricas e hidráulicas.

O custo da obra é de aproximadamente R$ 16,7 milhões e a área de construção soma 5.889 m². A Arena Multiúso está sendo edificada na pista sentido interior-capital da rodovia Raposo Tavares e terá capacidade para, aproximadamente, cinco mil pessoas. A obra faz parte do futuro Centro Olímpico, projetado para ter piscina, ginásio poliesportivo e pista de atletismo.
